中隔墙项目案例|伏牛山隧道&鹧鸪山隧道

发布时间:2022-11-21 09:27:12浏览次数:1322

鹧鸪山隧道通风平导中隔墙

l  工程概况

鹧鸪山隧道工程项目起于理县山脚坝,沿来苏河上行,穿鹧鸪山隧道进入王家寨,路线长约 11.5km,主要工程为鹧鸪山特长隧道,右线长 8766m,左线长 8790m;隧道出口路线左侧设置一座通风平导(单洞),长 3732m,最大埋深约 1406m。平导起点与隧道主洞左线 ZK184+600 相接。

l  地形地貌

鹧鸪山特长隧道位于四川省阿坝洲境内,是汶川至马尔康高速公路控制性工程之一。项目路线起于理县山脚坝,沿来苏河上行,穿鹧鸪山隧道进入王家寨,路线长约12公里,沿鹧鸪山隧道长度近9公里,隧道出口路线左侧设置一座通风平导,长约4公里,最大埋深约1.5公里。平导地处海拔高度约3100米,部分施工段落可能有瓦斯气体溢出,使用现浇钢筋混凝土施工工艺复杂,涉及工序繁多,有养护周期,整体施工时间较长。且施工质量不易保证,混凝土壁面较为粗糙,通风摩擦阻力较大。

l  技术难点、特点分析

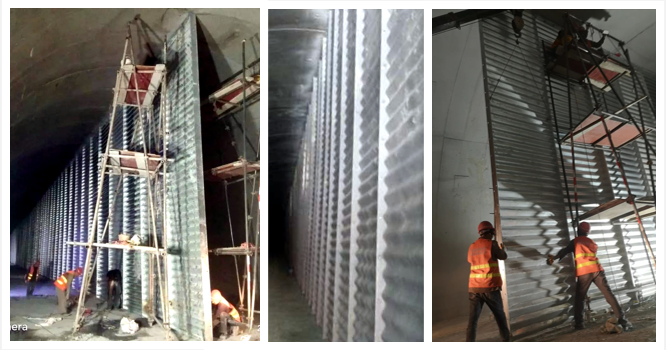

在承建鹧鸪山隧道项目过程中,我公司用通风平导新型中隔墙技术作为钢筋混凝土隔墙的替代品。为避免新风和污风的混合,保证两端通风方向与钢波纹板纵向方向一致,钢波纹板之间搭建纵向塔接,由于平导纵向长度过长,新型中隔墙在安装过程中需要设置固定柱作为固定点,防止钢波纹板在纵向上向两侧变形。

鹧鸪山特长隧道项目中,钢波纹板不仅在通风影响下更优于现浇钢筋混凝土,在最严重的火灾情况下也能有效控制烟流,不会出现回流,工程造价优于现浇钢筋混凝土,全拼装式钢波纹管施工便捷性和时效性尤为显著。

鹧鸪山特长隧道所设置的通风平导,长度约4公里。我公司钢波纹板安装仅用1个月工期就全面完工,比现浇钢筋混凝土工期缩短5倍以上,为业主节省大量工期及工程成本。

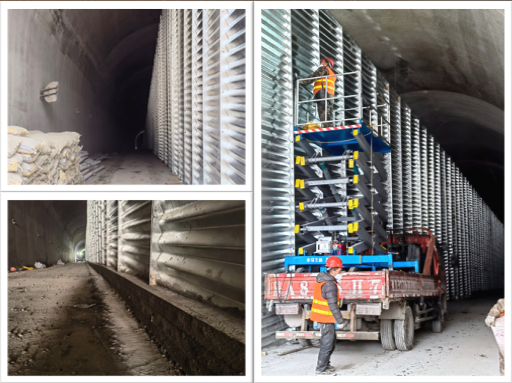

中隔墙 (1).jpg

伏牛山隧道斜井钢波纹板中隔墙

l  工程概况

伏牛山特长公路隧道位于栾川县庙子镇附近,地属伏牛山系,横跨黄河长江分水岭。海拔高程在850-1500m,山势陡峭,河谷纵横,进口交通条件较差,出口交通条件较好。

伏牛山特长隧道采用二井三段式通风方案,在K84+918.3处设置1处通风斜井、在K88+425.5处设置1处送风斜井、在K88+462.7处设置1处排风斜井,施工时做为施工辅助通道使用,后期用于运营通风。综合考虑新材料新工艺的应用推广、施工便捷、环保政策、工程造价等因素,经优化设计变更,伏牛山隧道1#、2#、3#斜井中隔板由原设计现浇钢筋混凝土板变更为镀锌钢波纹板方案。

l  地形地貌

隧道斜井区属于中高山陡坡地貌,地势起伏较大,斜井小里程端低,大里程高,相对高差100m左右,破面植被茂盛。地面标高介于876~1170m,相对高差约300m。

隧道穿越栾川县以及西峡县,位于西峡县以北的伏牛山为长江流域和黄河流域的分水岭,同时也是气候分带的界限,其南部属北亚热带季风型大陆性气候,以北属暖温带大陆性季风气候。

l  技术难点、特点分析

伏牛山隧道斜井坡度分别为10.57%、10.92%和12.91%,中隔墙高度分别为7.336m、6.161m和6.845m,有限空间加陡坡吊装难度大,高处作业风险较高,存在倾覆风险,安装精度控制困难。郑西高速栾双段项目地处山岭重丘区,沿线自然保护区、水源地较多,今年以来受国家环保政策影响,砂石材料供应紧张,采用镀锌钢波纹板方案可响应国家环保政策,符合最美高速建设理念。

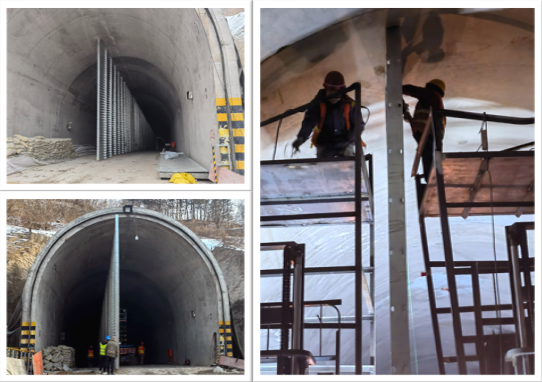

中隔墙 (4).jpg
